‘Vượt nắng, thắng mưa’, giữ nhịp thi công Thủy điện tích năng Bác Ái

16:22, 05/02/2026

Duy trì thi công “3 ca, 4 kíp”, các nhà thầu trên công trường Thủy điện tích năng Bác Ái đang tăng tốc đào hầm, giữ nhịp tiến độ công trình năng lượng trọng điểm.

Giữ tiến độ công trình

Nhà máy Thủy điện tích năng Bác Ái là dự án năng lượng quy mô lớn, có ý nghĩa quan trọng đối với hệ thống điện quốc gia trong giai đoạn tới. Thủy điện có quy mô công suất lắp đặt 1.200 MW (gồm 4 tổ máy, mỗi tổ máy có công suất 300 MW) với tổng mức đầu tư 21.101 tỷ đồng. Dự án do Tập đoàn Điện lực Việt Nam (EVN) làm chủ đầu tư và giao Ban Quản lý dự án Điện 3 (EVNPMB3) đại diện.

Đây là dự án được Thủ tướng Chính phủ phê duyệt tại Quy hoạch phát triển điện lực Quốc gia giai đoạn 2021 - 2030, tầm nhìn đến năm 2050. Đồng thời cũng là dự án thuỷ điện tích năng đầu tiên của Việt Nam, thuộc công trình năng lượng nhóm A, cấp đặc biệt, được xây dựng trên địa bàn xã Bác Ái Tây, tỉnh Khánh Hòa.

Các kỹ sư, công nhân bám công trường, thi đua hoàn thành từng hạng mục công trình. Ảnh: Thanh Tuấn

Các kỹ sư, công nhân bám công trường, thi đua hoàn thành từng hạng mục công trình. Ảnh: Thanh Tuấn

Dự án Nhà máy Thủy điện tích năng Bác Ái được Thủ tướng Chính phủ phê duyệt tại Quy hoạch phát triển điện lực Quốc gia giai đoạn 2021 - 2030, tầm nhìn đến năm 2050. Ảnh: EVNPMB3

Dự án Nhà máy Thủy điện tích năng Bác Ái được Thủ tướng Chính phủ phê duyệt tại Quy hoạch phát triển điện lực Quốc gia giai đoạn 2021 - 2030, tầm nhìn đến năm 2050. Ảnh: EVNPMB3

Chia sẻ với phóng viên Báo Công Thương, ông Lại Xuân Khoa, cán bộ kỹ thuật Công ty Cổ phần Sông Đà 10 (Tổng công ty Sông Đà) cho biết, đơn vị đã huy động nhân lực, thiết bị từ tháng 2/2025 và chính thức triển khai đào hầm từ khoảng tháng 5/2025. Đến nay, tiến độ thi công cơ bản đáp ứng yêu cầu của chủ đầu tư.

Hiện trên công trường, Sông Đà 10 đang bố trí hơn 100 cán bộ, công nhân tham gia thi công. Dự kiến đến tháng 4/2026, đơn vị sẽ huy động thêm khoảng 60-70 người, nâng tổng số lên gần 200 cán bộ, công nhân để triển khai đồng thời 7-8 mũi thi công các hạng mục do Sông Đà 10 đảm nhận”, ông Khoa cho hay.

Theo ông Khoa, thuận lợi của dự án là hạng mục chủ yếu thi công trong hầm nên ít chịu ảnh hưởng bởi thời tiết. Chủ đầu tư hỗ trợ tốt về biện pháp thi công, chính quyền địa phương cũng tạo điều kiện để đơn vị bảo đảm tiến độ.

Tuy nhiên, điều kiện thi công trong hầm còn nhiều khó khăn, nhất là độ dốc lớn khiến việc vận chuyển thiết bị và bơm thoát nước gặp trở ngại. Ngoài ra, một số thời điểm nguồn điện thi công cũng bị ảnh hưởng.

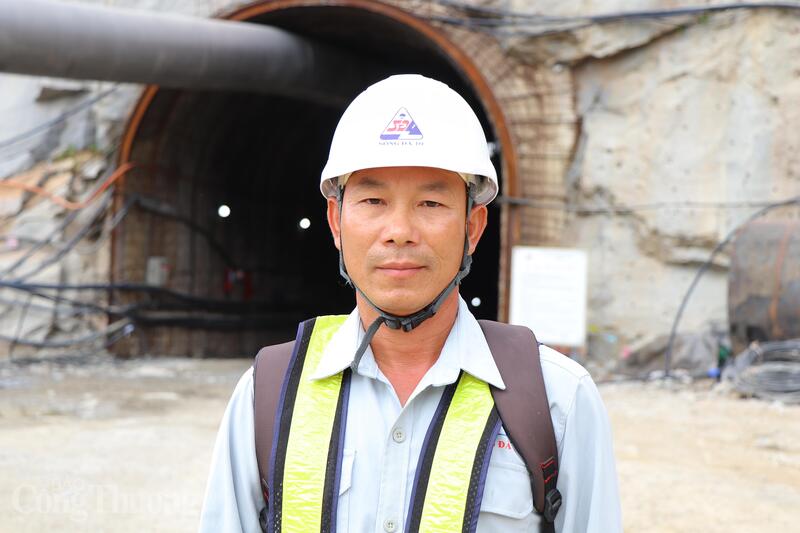

Ông Lại Xuân Khoa, cán bộ kỹ thuật Công ty Cổ phần Sông Đà 10. Ảnh: Thanh Tuấn

Ông Lại Xuân Khoa, cán bộ kỹ thuật Công ty Cổ phần Sông Đà 10. Ảnh: Thanh Tuấn

Dù vậy, với nhiều năm kinh nghiệm thi công hầm, cùng nỗ lực của cán bộ, công nhân viên, chúng tôi vẫn kiểm soát được tình hình và hoàn thành các yêu cầu đề ra”, ông Khoa khẳng định.

Nhịp thi công khẩn trương không chỉ diễn ra tại các hạng mục do Sông Đà 10 đảm nhận, mà còn lan tỏa trên toàn bộ công trường. Ở các mũi đào hầm của Tổng công ty Xây dựng Lũng Lô, tiến độ cũng đang được giữ vững, từng bước vượt qua những khó khăn ban đầu.

Cũng chia sẻ với phóng viên, ông Lê Đình Bình, chỉ huy trưởng mũi thi công hầm Tổng công ty Xây dựng Lũng Lô (Bộ Quốc phòng) cho biết, khó khăn ban đầu của dự án chủ yếu nằm ở công tác giải phóng mặt bằng và làm đường vào công trường. Tuy nhiên, sau hơn 4 tháng triển khai, các vướng mắc cơ bản đã được khắc phục và tiến độ thi công đang được bảo đảm, với sản lượng đào hầm đạt khoảng 150m mỗi tháng.

Theo ông Bình, so với nhiều dự án trước đây, hầm của Thủy điện tích năng Bác Ái có điều kiện thi công tương đối thuận lợi. Hệ thống giao thông ban đầu khá tốt, địa chất ổn định và thời tiết tại Khánh Hòa ít mưa nên không ảnh hưởng nhiều đến tiến độ.

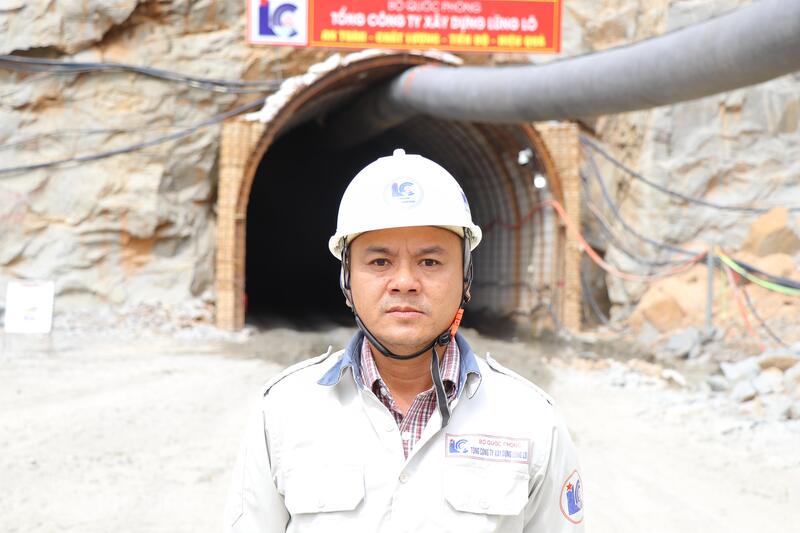

Ông Lê Đình Bình, chỉ huy trưởng mũi thi công hầm Tổng công ty Xây dựng Lũng Lô. Ảnh: Thanh Tuấn

Ông Lê Đình Bình, chỉ huy trưởng mũi thi công hầm Tổng công ty Xây dựng Lũng Lô. Ảnh: Thanh Tuấn

Địa chất tuyến hầm tương đối đồng đều, không biến đổi phức tạp như ở một số công trình khác, nhờ đó biện pháp thi công gần như không phải điều chỉnh. Đến nay, đơn vị đã thi công được hơn một nửa tuyến hầm”, ông Bình chia sẻ.

Ông Bình cho biết thêm, Thủy điện tích năng Bác Ái có nhiệm vụ phủ đỉnh cho hệ thống điện quốc gia, với công suất 1.200 MW. Khi hệ thống dư điện, nhà máy sẽ sử dụng nguồn điện đó để bơm nước từ hồ dưới lên hồ trên, tích trữ năng lượng; khi nhu cầu tăng, nước từ hồ trên sẽ được xả xuống để phát điện. Nhà máy vận hành theo hai chế độ chính là bơm tích năng và phát điện.

Công trình có cột nước hơn 400m. Hồ dưới là hồ Tân Mỹ với dung tích khoảng 210 triệu m3, còn hồ trên có dung tích hơn 10 triệu m3. Khi dư điện, nước được bơm từ hồ dưới lên hồ trên để tích trữ và khi cần sẽ phát điện trở lại hệ thống”, ông Bình giải thích.

Cũng theo đại diện Tổng công ty Xây dựng Lũng Lô, thách thức lớn nhất của dự án nằm ở việc phần lớn công trình được thi công trong lòng đất. So với thi công hở, thi công ngầm luôn phức tạp và tiềm ẩn nhiều rủi ro. Trong khi đó, nhà máy có quy mô lớn, khối lượng thi công ngầm rất lớn, yêu cầu kỹ thuật cao, đòi hỏi tổ chức thi công khoa học và kiểm soát an toàn ở mức nghiêm ngặt.

Tăng tốc trong lòng núi

Cùng với nỗ lực của các nhà thầu trên công trường, Ban Quản lý dự án Điện 3 cũng đang trực tiếp theo dõi, điều hành, bảo đảm tiến độ và an toàn cho toàn bộ công trình. Nhiều cán bộ của ban đã gắn bó với dự án từ những ngày đầu khảo sát.

‘Vượt nắng, thắng mưa’, giữ nhịp thi công Thủy điện tích năng Bác Ái - 5

Nhà thầu nỗ lực tập trung huy động nhân lực, thiết bị thi công chuyên dụng, thi công 3 ca 4 kíp, tổ chức đồng thời nhiều mũi thi công hầm. Ảnh: EVNPMB3

Nhà thầu nỗ lực tập trung huy động nhân lực, thiết bị thi công chuyên dụng, thi công 3 ca 4 kíp, tổ chức đồng thời nhiều mũi thi công hầm. Ảnh: EVNPMB3

Ông Khiếu Hữu Nam, cán bộ Ban Quản lý dự án Điện 3 cho biết, mình đã gắn bó với dự án Thủy điện tích năng Bác Ái từ năm 2015, khi công trình còn ở giai đoạn khoan khảo sát phục vụ thiết kế kỹ thuật và phê duyệt báo cáo nghiên cứu khả thi. Từ đó đến nay, ở lại công trường, cùng gia đình chuyển đến sinh sống tại Khánh Hòa với mong muốn tiếp tục gắn bó lâu dài và tham gia vận hành nhà máy khi công trình hoàn thành.

Để bảo đảm tiến độ, công trường đang duy trì nhịp thi công ‘3 ca, 4 kíp’, máy móc và nhân lực hoạt động liên tục ngày đêm. Bình quân mỗi tuyến hầm đào được khoảng 5m mỗi ngày, có tuyến đạt gần 6m, tương đương hơn 150m mỗi tháng. Cường độ thi công của cả 5 tuyến hầm đều vượt mức trong hồ sơ mời thầu. Các nhà thầu đang tăng tốc, bổ sung nhân lực, thiết bị, tổ chức thi công xuyên ngày đêm, vượt nắng thắng mưa, quyết tâm đảm bảo tiến độ”, đại diện Ban Quản lý dự án Điện 3 chia sẻ.

Theo ông Nam, tiến độ không chỉ được tính bằng mét hầm hay khối lượng đất đá, mà còn được đo bằng tinh thần trách nhiệm và sự gắn bó của những con người đang ngày đêm làm việc trong lòng núi. Mỗi ca làm việc đều được kiểm soát chặt chẽ, từ khoan nổ, bốc xúc, vận chuyển đến thông gió, cấp điện và thoát nước, bảo đảm vừa giữ nhịp thi công, vừa bảo đảm an toàn.

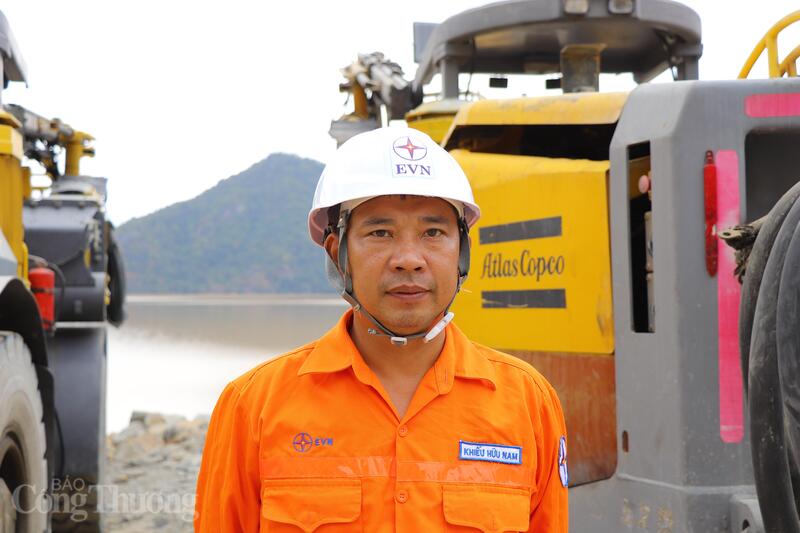

Ông Khiếu Hữu Nam, cán bộ Ban Quản lý dự án Điện 3. Ảnh: Thanh Tuấn

Ông Khiếu Hữu Nam, cán bộ Ban Quản lý dự án Điện 3. Ảnh: Thanh Tuấn

Tinh thần “vượt nắng, thắng mưa, bám hầm, bám máy” đang lan tỏa trên toàn công trường, công trình được kỳ vọng sẽ trở thành nguồn tích trữ năng lượng quan trọng, góp phần bảo đảm an ninh điện cho đất nước trong những năm tới.

Cũng theo đại diện Ban Quản lý dự án Điện 3, những ngày đầu năm, không khí thi công trên công trường Thủy điện tích năng Bác Ái càng thêm khẩn trương khi toàn bộ các mũi thi công đều duy trì chế độ “3 ca, 4 kíp”, làm việc liên tục ngày đêm. Đây được xem là hành động thiết thực của cán bộ, kỹ sư, công nhân trên công trường nhằm phấn đấu hoàn thành các mốc tiến độ, chào mừng thành công Đại hội XIV của Đảng.

Việc duy trì nhịp thi công liên tục không chỉ nhằm bảo đảm tiến độ công trình, mà còn thể hiện quyết tâm của toàn bộ lực lượng trên công trường trong việc hưởng ứng khí thế thi đua lao động, lập thành tích chào mừng thành công Đại hội XIV của Đảng bằng những sản phẩm cụ thể, thiết thực ngay tại công trình năng lượng trọng điểm quốc gia”, ông Nam bày tỏ.

Dự án Nhà máy Thủy điện tích năng Bác Ái được khởi công vào tháng 2/2025. Dự kiến phát điện tổ máy số 1 vào tháng 12/2029, tổ máy số 2 vào tháng 4/2030, tổ máy số 3 vào tháng 8/2030, tổ máy số 4 vào tháng 12/2030.

Theo Báo Công Thương
